恒丰塑业(长沙市分公司)集地利人和,凭借科学的管理体系、自动化办公系统、较强的生产能力、先进的检测手段和强大的销售网络,制造出质量优良、价格公道的 软式透水管产品,服务于国内外市场。我们决心把公司建成 软式透水管行业内的品牌企业,致力用智慧与才能谱写中华民族工业腾飞的辉煌乐章!质量铸就品牌,诚信编织未来,公司竭诚与各界朋友携手并进、共创辉煌。




    选国内生产土工膜的厂家比较多,产品规格也五花八门,有一布一膜,一布二膜,二布一膜,二布二膜及多布多膜等。型号有200g/m2~1000g/m2等,亦可由用户根据自己的实际情况提出要求,由厂家根据要求单独生产。

     技术要求
①工艺流程
     复合土工膜防渗采取边挖、边铺、边夯、边护的区段循环作业
②基面清理
     基面在按设计要求清理好,这是确保防渗效果的关键,对尖石、树根等杂物要彻底干净,基面不允许有局部凹凸现象,清理好的基面要用夯锤或夯板夯紧,使之密实平整。
③复合土工膜铺设

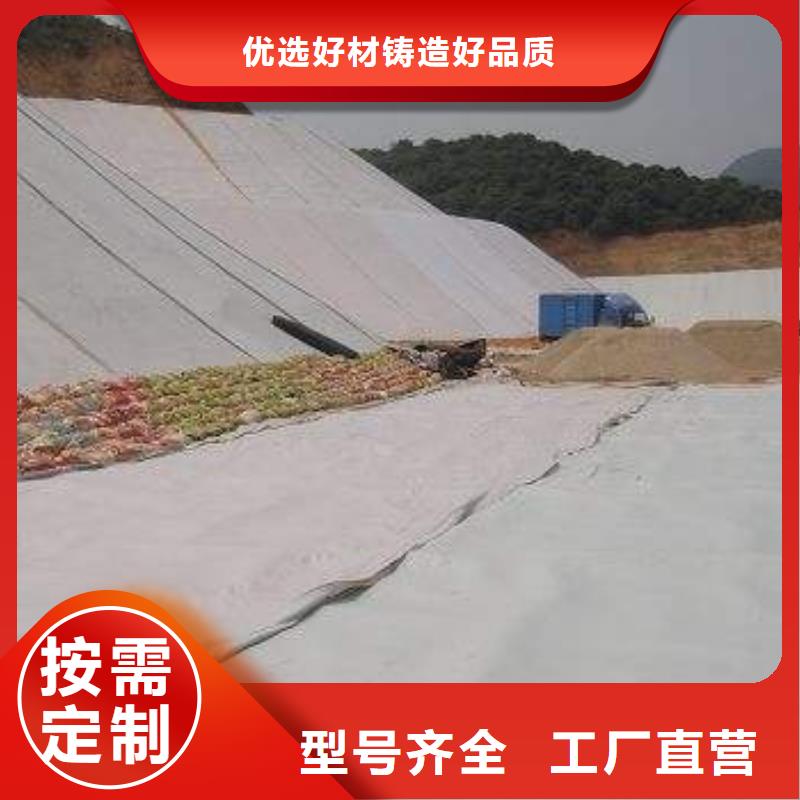

     铺膜时,要由下而上铺设。膜与膜之间及膜与基面之间要压平贴紧,但不宜将膜拉得过紧,一般要略松一点,但不能在膜底留有气泡。因为土工膜比较薄且很轻,铺好以后,在未铺好保护层以前,易被风吹动,所以一次铺膜面积不宜太大,可以边铺膜边盖保护层土料。
     根据厂家提供资料,复合土工膜幅宽1.0~1.9m,本工程选用1.9m幅宽,以减少接头用料。接头有热粘、胶粘、搭接等方法,本工程设计采用胶粘,接缝宽50mm。
    若发现土工膜的刺破或撕破之处,一定要用三倍于破损面积的土工膜胶粘贴补好。
④保护层及护面
      靠土工膜10cm厚的保护层土料要过筛,不允许有粒径大于6mm以上颗粒,否则易刺破土工膜。保护层土料要用夯打密实,使干容重在1.5以上,并随时取样检验。回填保护层及砌筑块石护面时,要轻放,以免撞破土工膜。在块石护面下面,应铺填100mm厚的碎石或砾石垫层,以防止因水位变化,风浪等因素的影响而淘刷土料保护层。干砌块石采取人工挂线铺砌,石块应紧密嵌固,面层块石个体重量应大于48kg,所有空隙均用小块石充填。
⑤周边接界处理
    周边接界处理的要求是将复合土工膜与周边土体联结紧密,封堵渗流入口,截断侧向的渗漏路径,防止渗水进入土工膜底面,形成水泡,在库水位下降时胀破土工膜。因此周边接界要挖截水槽,并将土工膜埋入槽内。具体布置见设计图。
     说起复合土工膜的技术标准:GB/T17642-2008 , 标准对各种规格复合土工膜有具体的参数要求。按照工艺区别来说复合土工膜主要有热复合法复合土工膜和淋膜法复合土工膜之分。




铺设技术
①复合土工膜铺设和展开方向,由E向W或由W向E进行,每幅铺设长度中,包括两侧挡水墙高度一次完成。
②铺设顺序,自渠道轴线向S、N两侧推进。
③施工工序,先做湖底复合土工膜的砂浆保护层(20-30mm),再做与垂直挡水墙的粘贴。
④复合土工膜与挡水墙的粘贴工艺。将粘接剂涂刷在复合土工膜与挡墙的粘贴面上,干燥静置时间约5分钟,然后进行粘贴、挤压、佛平。粘接剂由沥青乳胶涂料、水泥、水拌合而成。粘贴完毕,在水位线以上钎钉锚固,并做防水、防腐处理。

基础条件
1.基础造形和开挖后,须进行削坡,平整碾压或夯实处理。扰动土质的置换与回填,应分层洒水碾压或夯实,每层厚度≯400mm。
2.基础表面的具有刺破隐患的物质,如砖、石、瓦块、玻璃和金属碎屑;树枝、植物根茎等。 清理场内有障碍物,提供铺设施工条件。
3.周边挡水墙、泵坑、桥梁基础,以及水下管口的安装和预留等工作,需要在复合土工膜施工前结束。



    建议
1.加强复合土工膜成品的防护和管理,提高相关施工人员的防水意识,对于保证工程质量,按期投入正常运行。具有十分重要的意义。
2.建议由承包方通知并派专人监管,与防水材料相关的施工人员,发现复合土工膜破损,要及时通报防水施工人员修补。
3.复合土工膜须防止粘上油污,否则会降低粘接强度。贮存和保护《见土工膜施工方法简介》。
4.建议本工程注意如下环节:
①复合土工膜焊接为成品后,需要先做湖底砂浆保护层。
②桥梁基础防水,采用钢筋穿膜焊接法,用砂浆保护层防止电焊时所造成的质量隐患。
③复合土工膜与墙面的粘贴,须防止大面积空鼓的出现。
